提高工程監理檔案資料質量的探索與實踐
2023-01-09
來源:2022《建設監理》9月刊 作者:孫白玉 山東誠信工程建設監理有限公司
0 引 言
檔案價值的發揮,很大程度上有賴于原始記錄的質量。工程項目檔案的形成,貫穿于工程建設的全過程,工程監理檔案是其中重要的組成部分。檔案資料的管理,應結合實際工作,采取主動管理措施,從工程開工前期的準備,工程建設過程中相關文件資料的形成、審查、收集、整理、保管,到工程竣工后的整理立卷,保證在工作各個環節形成的文件資料達到完整、準確、有效、系統的標準,才能為后續的檔案利用提供支撐條件。
1 工程監理檔案的重要性
工程監理檔案是工程監理單位開展監理工作的真實記錄,是監理人員對工程進行質量、安全、進度及投資管控的履職證據,是工程監理咨詢服務的產品。一套完整、真實、系統的工程監理檔案,可以完整呈現工程建設監理咨詢工作的全過程,是工程項目檔案不可缺少的重要組成部分。
在檔案的憑證價值方面,它是界定監理單位履職責任的依據;在檔案的參考價值方面,所謂“讓過去告訴現在,讓歷史告訴未來”,它反映工程建設監理過程中存在的問題,為后續的工程建設提供借鑒和參考。
2 項目監理文件與項目檔案的關系
項目文件,是在項目建設全過程中形成的文字、圖表、音像及實物等形式的文件材料。
監理文件,指工程監理單位在履行建設工程監理合同過程中形成或獲取的,以一定形式記錄、保存的文件資料。監理文件是項目文件的重要組成部分。
項目檔案,指經過鑒定、整理并歸檔的項目文件。
“原始記錄性”是檔案的本質屬性,是檔案區別于其他事物尤其是相鄰事物的獨一無二的本質所在,從根本上決定著管理方法的基本取向。對檔案的管理無論怎樣簡便、有效,均不能以傷害檔案的本質特性為代價,只能以充分實現其對以往歷史事實的原始記錄價值為軸心。
3 監理文件資料常見問題和原因分析
3.1 常見問題
在工程監理實踐中,監理文件資料往往存在文件資料形成不及時,文件資料內容不準確及文件資料不完整等現象。
3.2 原因分析
3.2.1文件資料管理職責不清晰
監理文件資料管理的職責界定不清晰,認為資料管理僅僅是資料管理員的工作。殊不知,最初始的工程數據收集及文件內容編制、審核,都需要監理專業技術人員完成,而資料管理人員的工作范圍,主要是資料的收集匯總、傳遞、整理、分類、保存。
工程監理涉及的專業種類繁多,每類專業都是一個獨立的學科,不同專業之間“隔行如隔山”,資料管理員不可能做到全面通曉。因此,把資料管理工作全部歸于資料管理員是不合理的。
3.2.2監理人員對文件資料認知不到位
工程管理普遍存在“重現場、輕資料”的情況,工程實體作為項目建設的“硬件成果”主要反映了工程的觀感質量,而工程資料則是對工程內在質量的印證與檢驗。工程實體與工程資料是相互印證、互為依據的關系。在實際施工中,往往到了竣工階段才對資料有所重視,使得監理檔案資料管理的“三納入、四同步”的要求得不到貫徹落實。
3.2.3工程監理人員履職不到位
工程監理過程中,每一項工作的完成都對應著文件資料的生成。監理文件既是監理履職的記錄,也是監理工作的成果。當監理專業技術人員未完成該做的工作,必然造成監理資料的缺失;如果已做的工作未達到國家、行業、地方規定的標準,對應形成的監理資料也必然不完整、不規范。
3.2.4 對監理文件的歸檔要求不了解
部分監理單位不了解工程檔案管理工作的“五歸”要求,即“歸什么”“由誰歸”“歸給誰”“如何歸”“何時歸”?,F(xiàn)實工作中,監理在向建設單位歸檔移交后,移交給本單位的資料缺項較多,部分監理單位甚至從未留存相關監理檔案。
3.2.5 現行規范對監理文件的要求較高
現行規范條款中對文件的形成要求較高,監理人員的工作量也隨之提高。
3.2.6 一線監理人員處理資料工作的時間不足
隨著國家推動高質量發展的要求,對工程品質的要求也不斷提高,部分建設單位追求經濟效益,將工程工期一再壓縮,在這“既要好又要快”的工作標準之下,監理人員的現場工作量也在不斷提高,處理文件資料的時間受到擠壓。
建設單位的項目管理人員大多為臨時抽調組成,工程管理方面的專業性不足,在現實工作中存在將部分工作移交給監理人員的情況,使監理人員增加了工作量和工作時間,沒有足夠的精力去處理文件資料的相關工作。
4 改進監理文件資料管理的思路措施
筆者作為監理單位的檔案資料管理人員,在實際工作中采取主動管理措施,以監理檔案的完整性、準確性、有效性、系統性為目標導向,將監理工作各階段形成的資料對應監理工作行為,以監理資料的規范引導、促進監理履職行為的規范,從而提高監理資料的質量。
監理資料的形成質量,涉及到工程項目實施的方方面面,不僅僅是資料管理人員單方面努力能夠改善的,這需要具備統一的檔案資料工作標準,各級監理人員明確的資料管理職責分工,按照國家、行業、地方的工作標準,規范履職行為,對應形成真實、準確、完整的監理工作記錄,才能從本質上提高監理檔案資料的質量。
依據PDCA思想,制定監理資料標準化工作模板,開展工作交底,在工作中落實執行,通過檢查督導發現執行中存在的問題,總結經驗,制定改進措施。
4.1制定可操作性強的標準化工作模板

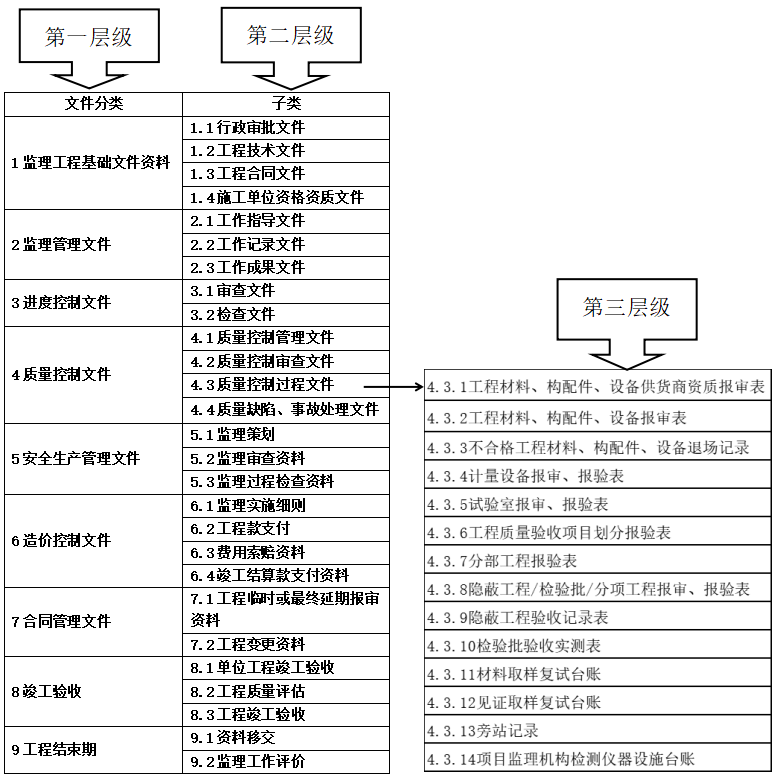

制定監理文件資料標準化工作模板,明確各工作階段、環節文件資料的形成要求,對應固化履職行為。工作模板以表格形式呈現。監理文件資料標準化工作模板的縱向架構設置了三個層級的文件分類,對應工作分類。第一層級按照工作階段和工作職能分為監理工程基礎文件、監理管理文件、質量控制文件、進度控制文件、安全生產文件、造價控制文件、竣工驗收文件及工程結束期文件8大類。第二層級,按工作性質,劃分出更細致的子類。第三層級,根據文件子類,列出文件清單,對應的工作清單。通過縱向架構的設置,明確工作的分類,理清工作內容,使之更加系統化,確保工作不漏項,保證文件形成的完整性、系統性(如圖1所示)。

圖1 監理文件資料標準化工作模板
監理資料標準化工作模板的橫向架構(如圖2所示)列出文件使用的典型表式(對應工作記錄的內容)、文件形成的時限要求(對應工作完成的時限)、文件形成和收集的要求(對應工作程序)、工作依據(即國家、地方規范標準)。
圖2 監理資料標準化工作模板的橫向架構
通過設置標準化工作模板,以文件資料清單作為工作索引,以資料管理的規范引導監理工作履職行為的規范,促進監理檔案資料的質量提升。
工程資料管理人員可以通過此模板,明確工作標準,掌握工程建設過程中應收集的文件清單,明確文件的分類、知曉文件資料的質量要求,從而提升監理檔案資料的質量。
4.2明確檔案資料管理的職責
依據中國建設監理協會發布的《工程監理資料管理標準》(中建監協[2020]15號),工程監理項目部中,總監理工程師、監理工程師、監理員及資料管理員,都有監理檔案資料管理的職責。
總監理工程師為監理資料管理的第一責任人,全面負責監理資料的管理工作。明確項目監理機構各崗位人員的監理資料管理職責,確定專職或兼職監理資料管理人員。檢查各崗位監理人員監理資料管理情況,定期審閱、簽認監理日志。
專業監理工程師的資料管理職責:負責本專業監理資料的編制、收集、整理,并及時向監理資料管理人員移交。
資料管理人員的資料管理職責:及時整理、分類匯總監理文件資料,并按規定組卷,形成監理檔案,在項目結束后向有關單位、部門移交需要存檔的監理文件資料。
由此可見,監理資料的編制、收集、整理主要是由專業技術人員完成,決定著檔案資料的原始記錄質量。資料管理人員的工作主要是對資料的整理、匯總和分類、保管。
通過明確職責,建立檔案資料管理網絡,使相關人員做到分工明確、各司其職。
4.3明確監理檔案歸檔的要求
在工程開工前,應明確檔案資料管理的重要目標之一就是歸檔要求,一般可概括為“五歸”,具體包括要給哪些單位歸檔,每個單位歸檔內容是什么、歸檔份數的要求、文件資料的質量要求、立卷整理的要求、歸檔期限要求等。
對一個建設工程而言,歸檔有兩方面含義:一是建設、勘察、設計、施工、監理等單位將本單位在工程建設過程中形成的文件向本單位檔案管理機構移交;二是勘察、設計、施工、監理等單位將本單位在工程建設過程中形成的文件向建設單位檔案管理機構移交。
工程檔案的編制不得少于兩套,一套應由建設單位保管,一套(原件)應移交當?shù)爻墙n案管理機構保存。列入城建檔案管理機構接收范圍的工程,建設單位在工程竣工驗收后3個月內,必須向城建檔案管理機構移交一套符合規定的工程檔案。
以建筑工程為例,GB/T 50328—2019《建設工程文件歸檔規范》中的“附錄A 建筑工程文件歸檔范圍”,對建設單位、監理單位城建檔案館應歸檔的文件都做出了詳細規定。
工程開工前,應明確歸檔要求,以此作為檔案資料管理的目標和工作標準,做好相應工作規劃,制定詳細、可行的實施方案,將后續工作的執行做到目標清晰、標準明確,對歸檔資料的質量是有力的保障。
4.4 做好工作交底
正式開展資料管理工作前,總監理工程師與資料管理員應對工程監理部開展工作交底,交底內容包括但不限于:工程資料管理職責劃分、文件資料典型用表、編號規則、文件的質量要求、文件形成的時限性要求、文件審批過程中的傳遞規則、文件內容的審查制度及歸檔要求等。確保統一資料管理的工作標準,規范工作程序,建立信息傳遞的渠道。
4.5督導檢查
對于上述措施的執行情況,監理單位的相關業務部門應開展督導檢查,發現執行過程中的問題,總結經驗教訓。檢查組成員應包含工程技術管理人員與資料管理人員。督導檢查方式以資料檢查為主,通過資料反映出人員履職情況、文件資料管理情況。針對檢查出的問題,制定改進措施,從而提升監理資料的質量。
5 應用案例及成效
在工作實踐中,上述措施在實施后得到了工程監理人員的一致肯定,尤其是新進入監理行業的人員,能夠通過標準化工作模板,快速了解在工程各個階段需要做的監理工作,以及對應監理資料的形成要求;同時,借由本項措施的實施,也能夠?qū)n案意識灌輸給工程監理人員,在一定程度上改善了監理文件資料存在的問題,由此達到提高檔案質量的預期目的。
筆者所在單位承接的泰安市“卓越·財富廣場項目”,工程初期資料管理較差,遺漏項較多,在執行上述措施后,各項監理資料、施工報審資料收集整理逐步與工程同步,項目內業資料逐步完善。依據《山東省示范監理項目部評分標準》,項目部得分從最初不及格提高到九十多分,且因現場管理有序、資料完善,該項目獲得了“2019年度山東省優質結構工程”“山東省安全文明示范工地”等榮譽,在新泰市住房和城鄉建設局組織的歷次檢查中成績均名列前茅,在2020年4月第三方輔助巡查中更是取得綜合評分第一名的好成績。2020年12月,工程竣工驗收一次通過。上述措施在其他項目中的應用也取得了較好的效果。
6 結語
本文基于PDCA的管理思路,結合建設工程監理行業背景,制定了適用于房屋建筑工程監理資料的系統性的管理方法。該方法的應用,促進了監理人員的履職規范,提高了項目文件資料的質量,達到了提升項目檔案質量的作用。
