淺談對附著式升降腳手架的監理
2022-07-20
來源:2022《建設監理》3期雜志 作者: 王建明
引 言
附著式升降腳手架俗稱“爬架”,是指搭設一定高度并附著于工程結構上,依靠自身的升降設備和裝置,可隨工程結構逐層爬升或下降,具有防傾覆、防墜落裝置的外腳手架。附著式升降腳手架主要由架體結構、附著支座、防傾裝置、防墜落裝置、升降機構及控制裝置等構成,根據搭設材料分為普通爬架、半鋼爬架和全鋼爬架。隨著城市建設的高速發展,附著式升降腳手架的應用也更加廣泛,其在施工中的安全使用也成為現場監理人員必須關注的重點之一。
1 監理的實施依據
(1)法律法規依據。根據《建設工程安全生產條例》、《危險性較大的分部分項工程安全管理規定》(中華人民共和國住房和城鄉建設部令第37號)、《住房城鄉建設部辦公廳關于實施〈危險性較大的分部分項工程安全管理規定〉有關問題的通知》(建辦質[2018]31號)等文件的規定,附著式升降腳手架屬于危險性較大的分部分項工程,在施工過程中容易導致人員群死群傷,引發嚴重安全事故,必須嚴格管控,加強管理。
(2)行業技術規范、標準依據。JGJ 202—2010《建筑施工工具式腳手架安全技術規程》、JGJ 59—2011《建筑施工安全檢查標準》對附著式升降腳手架的設計、安裝、使用、檢查驗收等方面進行了規定,監理工程師應按照規定進行檢查驗收。
2 施工技術要求
盧溝橋南里4、5、6號地棚改安置房及公共配套設施項目1503-637、1503-645地塊工程(以下簡稱“本工程”)在主體結構施工階段所使用的附著式升降腳手架僅作為防護使用,不作為全鋼大鋼模支撐平臺使用。附著式升降腳手架爬升至頂層時進行高空拆除,外立面裝飾裝修階段不使用附著式升降腳手架?,F(xiàn)場10棟主樓附著式升降腳手架的安裝、提升及拆除是現場安全監理工程師的管控重點之一。
附著式升降腳手架,以附墻導向座為附著支承裝置,安裝于結構剪力墻或能承受載荷的梁上,架體利用動軌通過附墻導向座攀附于建筑結構上,電動導鏈葫蘆安裝在架體主框架的提升橫梁上,提升鋼絲繩穿過底座上的導向輪后一端掛在電動導鏈葫蘆掛鉤上,一端掛在附墻導向座上,利用電動導鏈葫蘆的動力,使架體依靠動軌沿附墻導向座上下相對運動,從而實現附著式升降腳手架的升降運動(如圖1、圖2所示)。

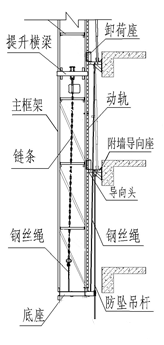

圖1 升降原理示意圖

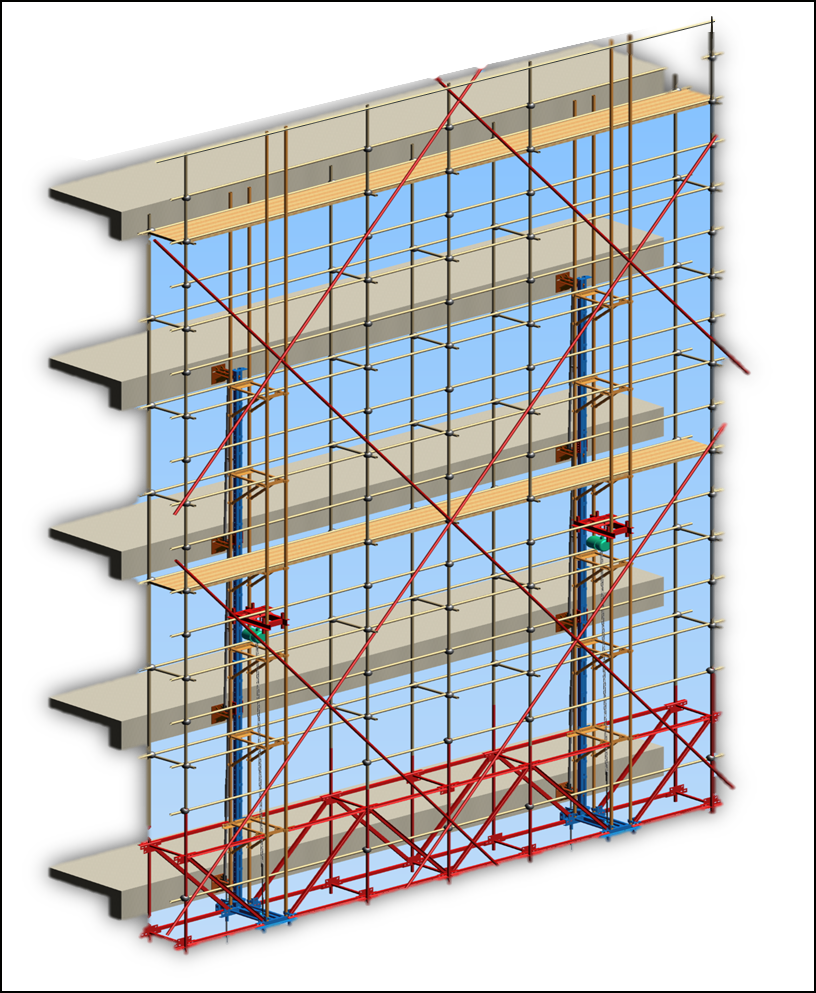

圖2 整體結構圖
2.2.1 附著式升降腳手架的安裝
安裝流程為:安裝搭設平臺→鋪設腳手板→安裝下節導軌、豎向立桿、輔助立桿→安裝第二道腳手板→安裝第一道安全立網→安裝第一道附墻件并卸荷→安裝中節導軌、豎向立桿、輔助豎向立桿→連續組拼架體直到安裝完2層各組架為止→連續組拼架體直到安裝完3層各組架為止→連續組拼架體直到安裝完4層各組架為止→鋪設電源線→安裝提升設備。
安裝注意事項為:第一,附墻導向座和墊板貼實墻體后,方可擰緊對拉螺栓螺母,對拉螺栓禁止漏裝、虛裝;第二,提升鋼絲繩必須穿過底座防脫吊環,架體提升前檢查提升鋼絲繩是否伸入到底座導輪槽中;第三,繩卡的安裝數量及安裝方向必須符合相關規定要求。
2.2.2 附著式升降腳手架的拆除
普通鋼管腳手架拆除步驟為:拆除腳手板→拆除安全立網→拆除踢腳板→拆除防護欄桿→拆除小橫桿→拆除大橫桿→拆除外立桿→拆除里立桿。
桁架拆除步驟為:拆除腳手板→拆除安全網→拆除踢腳板→拆除兜底安全網→拆除內、外斜腹桿→拆除上弦水平槽鋼→拆除下弦水平槽鋼→拆除中間桁架→拆除提升機構。
開始拆除附墻裝置前,應先將下一步架體與結構進行加固,然后再拆除相應部分架體及附墻裝置。當拆除到附著式升降腳手架至最后一步(只有兩道附墻裝置、一根導軌及一道卸荷)時,應停止對爬升機構即附墻裝置的拆除。用塔吊將預拆除架體吊好(要求塔吊鋼絲繩與預拆除架體平行),塔吊鋼絲繩預拉緊后,將架體按照機位點斷開,將最后一個導軌用鉛絲與架體捆扎牢固,用安全繩水平拉住架體后,拆除架體與建筑物的各種拉結。慢慢放松水平拉接安全繩,使架體不發生晃動,指揮塔吊將架體放到地面指定地方拆除,所有構件拆除前應綁扎防墜繩,嚴禁上下同時拆除。在拆除架體與結構之間的拉結時,架體上嚴禁站人且嚴禁操作人員站在架體上進行拆除。
為了進行更加科學的監管,監理工程師除了要了解和掌握附著式升降腳手架的安拆流程外,對一些主要技術參數如架體寬度、架體高度、離墻距離、立桿的間距、附著的間距以及電動葫蘆的提升速率等也必須掌握,還必須注意特殊部位的處理,比如塔吊附臂位置的處理、物料平臺位置的處理等,以及考慮安拆時的天氣影響等等。附著式升降腳手架在安拆及使用過程中,一旦控制措施不到位或者失效,就會導致現場存在重大事故隱患或?qū)е率鹿实陌l(fā)生,因此,監理工程師在現場如何把控附著式升降腳手架施工這一危險性較大的分部分項工程,監理的核心管理是什么,是有必要進行探討的。
3 監理的工作重點
附著式升降腳手架的施工屬于危險性較大的分部分項工程,由專業分包單位進行施工。監理工程師首先應對分包單位的資質報審做好相關的審查工作,需要重點關注的是分包單位的安全生產許可證是否在有效期內,現場專職管理人員及特種作業人員有無執業資格,有無配備專職的安全管理人員以及分包單位與施工單位是否簽訂安全生產管理協議。
(1)專項施工方案內容的審查。監理工程師應當根據建辦質[2018]31號文的要求,對危大工程專項施工方案的主要內容進行審查。危大工程專項施工方案的內容應當包括工程概況、編制依據、施工計劃、施工工藝技術、施工安全保證措施、施工管理及作業人員配備和分工、驗收要求、應急處置措施、計算書及相關施工圖紙等。
(2)專項施工方案的審批論證。危大工程實行分包的,專項施工方案可以由相關專業分包單位編制;實行施工總承包的,專項施工方案應當由施工總承包單位編制;危大工程實行分包并由分包單位編制專項施工方案的,專項施工方案應當由施工總承包單位技術負責人及分包單位技術負責人共同審核簽字并加蓋單位公章,并由總監理工程師審查簽字、加蓋執業印章后方可實施。對于超過一定規模的危大工程,施工單位應當組織召開專家論證會。專家論證前,專項施工方案應通過施工單位的審核和總監理工程師的審查;專家論證后,應形成論證報告。
(3)專項施工方案中監理應當把握的細節。監理工程師應當充分認識本工程附著式升降腳手架施工的重點及難點,對照施工方案中采取的安全措施,對現場附著式升降腳手架的實體進行嚴格監管。必須對專項施工方案中的安全保證措施進行認真審查,并簽署相關意見形成文字記錄;對專項施工方案中的架體平面、立面、預埋件的設計進行認真審查。其中,平面設計可以反映出架體的整體布局、預埋點平面位置以及內排立桿離墻距離等參數,也可以在平面設計中明確不同結構施工流水段所包含的附著式升降腳手架提升機機位個數。從立面設計中可以直觀地看到,附著式升降腳手架不同附著機位處節點的不同形式,對于預埋件的重要性是不言而喻的;預埋件制作及安裝的質量,直接關系到后期附著式升降腳手架的安裝施工。因此,監理要在后期的巡視檢查及驗收過程中,對附著式升降腳手架的施工質量進行嚴格把控,對專項方案中特殊部位的處理進行認真審查。審查專項施工方案中有無考慮塔吊附臂位置的處理、物料平臺位置的處理、施工電梯位置的處理、架體轉角部位及架體斷片位置的處理等。必須注重附著式升降腳手架施工應急預案的編制。應急預案能夠在突發事件發生后有效組織搶救和救援,控制和防止突發事件的蔓延,是突發事件發生后最后一道挽救財產生命安全的保障紅線。監理工程師必須對施工單位編制的相關應急預案進行嚴格審查。審查施工單位的應急管理體系是否完整,包括:施工單位的應急管理機構及各部門職責分工是否明確;應急方案中有無對附著式升降腳手架造成的特定危害制定相應的處置方案,有無確定定期組織演練的時間;確認應急救援路線是否合理。施工單位編制的應急預案必須做到符合現場環境且切實可行。
對于附著式升降腳手架的施工,監理工程師必須結合專項施工方案編制監理實施細則。需要注意的是,監理實施細則中監理工作的方法及措施應做到詳實、周密且具可操作性。
附著式升降腳手架安裝完成后,監理單位應督促專業分包單位委托國家相關機械質量監督檢驗中心對附著式升降腳手架的全部機位進行技術資料文件審查、整機檢驗、安全裝置檢查,形成檢驗報告,然后及時辦理相關的備案手續。此外,監理工程師還必須要求廠家提供提升機構、電控系統、主框架系統的出廠合格證、防墜機構的出廠合格證以及電動葫蘆的檢驗證書。
附著式升降腳手架安裝完畢后,使用前應按照DB11/383—2017《建筑工程施工現場安全資料管理規程》中的文件要求,填寫并留存《附著式升降腳手架安裝驗收表》(表AQ-C4-4),升降前應填寫并留存《附著式升降腳手架提升、下降作業前驗收表》(表AQ-C4-5)。每次提升作業前,監理人員必須巡視檢查架體應撤去的施工荷載是否已經撤離完畢,所有障礙物是否已經解除,確保無任何約束阻礙外架的正?;辉儐柆F(xiàn)場檢查人員附著式升降腳手架的升降裝置是否運行正常,檢查架體的防墜裝置是否有效。最終確認現場相關作業人員作業已到位,無關人員撤離架體,方可同意架體進行提升。架體提升完畢后,監理管理人員應對現場提升后的架體進行巡視檢查,重點檢查附墻支座處的螺栓螺母是否安裝牢固,檢查是否有該裝的螺栓未進行安裝,檢查架體的卸荷支座安裝是否到位,檢查架體的翻板及翻網是否設置到位,檢查完畢后方可對驗收表進行簽字確認。
附著式升降腳手架安裝時,監理工程師首先應檢查施工單位的方案、兩級技術交底是否完成,以及現場特種作業人員是否具備相應資質;其次要檢查現場的作業環境是否滿足作業要求,檢查內容包括現場照明是否滿足施工要求,安裝過程中有無交叉作業,現場安全通道是否暢通,現場施工作業人員的安全防護措施是否到位,是否存在惡劣天氣進行作業等;最后要對附著式升降腳手架本身實體進行相關專業性的檢查,檢查內容可包括網片之間的螺栓安裝有無松動,腳手板安裝是否翻設到位,腳手板是否滿鋪,電氣設備是否設置到位,有無線纜裸露,配電箱有無防雨措施,電動葫蘆起重鏈有無扭鏈,掛鉤的防脫裝置是否損壞,各處螺栓連接的外露絲扣是否滿足要求,防墜吊桿有無變形等等。
附著式升降腳手架提升時,監理工程師應檢查架體有無向內外傾斜、扭轉、局部下沉或特殊部位有無較大變形等現象,如有,應首先進行調整;檢查腳手板是否均翻起、是否有支模架鋼管探出露頭、垃圾清理情況、樓周邊是否隔離、架體上是否堆放材料、通道是否暢通;檢查導向座設置情況,包括位置是否符合方案要求,螺栓是否擰緊、外露絲扣是否滿足要求,螺栓墊片大小是否合適,防墜設施是否有效,導軌是否使用支桿頂撐(禁止使用鋼筋、穿墻螺栓等固定),同步升降控制裝置是否靈敏有效。其中,防墜落裝置應設置在豎向主框架處并附著在建筑物上,每一升降點不得少于一個防墜落裝置,防墜落裝置在使用和升降過程中都必須起作用。
提升完成后,巡視檢查所有螺栓是否齊全、是否擰緊,特別是穿墻螺栓、導軌接頭連接螺栓;附墻導向座是否安裝可靠,是否與墻面貼實;特制鋼梁豎向承載安裝是否有效。電動系統電動葫蘆質量是否完好,鏈條是否開裂;是否漏電、有異常聲音;電纜線是否綁扎、外皮是否漏電、是否通路、接頭是否絕緣;電控箱是否固定放置,防雨、防雷、接零、漏電保護功能是否有效;防墜裝置是否靈敏有效,導輪組有無耷頭、開焊現象;安全網有無漏洞,有無明顯大縫隙;斷片處有無搭設防護欄桿及封閉安全網;腳手板及離墻防護是否到位,有無懸空腳手板;翻板是否連續封閉,是否嚴密有效。
附著式升降腳手架拆除時,監理工程師應檢查架體是否達到拆除條件(垃圾清理、導向座固定、螺栓固定、導軌支桿設置情況、電動葫蘆掛設情況等),安全技術交底是否完成,拆除區域有無設置警戒區域并安排專人看管。需要注意的是,拆除過程中必須嚴格按照拆除作業流程施工,避免一次性拆除較多組架體而導致塔吊超載。
日常巡視過程中,監理工程師應檢查附著式升降腳手架內物料是否集中堆放,施工垃圾有無定期清理,支撐體系是否與架體連接,卸料平臺設置的鋼絲繩是否與架體相連導致架體受力,附著式升降腳手架周邊的防護是否設置到位等。
監理工程師應在日常的巡視檢查中,將危大工程的檢查作為重點對象,并留存相關的巡檢記錄。針對檢查過程中所發現的安全隱患,監理必須及時地簽發工作聯系單,要求施工單位積極落實整改,情節嚴重的,應與建設單位進行溝通,要求施工單位立即停工整改,確保附著式升降腳手架處于安全使用的狀態。
由于施工現場濕度大,混凝土污染嚴重,附著式升降腳手架在升降過程中由于各機位引起的次應力,提升時產生搖晃與碰撞。施工中各種材料工具的撞擊等對腳手架的自身連接剛度也會產生較大的影響,若維修保養不良,將影響附著式升降腳手架的使用壽命,嚴重者會影響架體的正常使用,如不及時補強,可能會發生事故,因此必須加強使用過程中的維修保養。在日常巡視檢查中還應重點對電動葫蘆的保養進行重點關注,督促?gòu)S家對電動葫蘆的導鏈及時上油,且電動葫蘆必須設置防護罩。監理工程師應審查施工方案中對附著式升降腳手架的維修保養措施,檢查施工單位是否制定了相關的維修保養制度,有無安排專人進行實施;在日常檢查中應對施工單位的維修保養記錄進行抽檢,對維修保養記錄中提出的問題進行跟蹤落實并形成記錄。
4 結 語
